चिलिमेका तीन जलविद्युत् आयोजनाको निर्माण सकियो, १६८ मेगावाट राष्ट्रिय प्रसारण प्रणालीमा थपियो


काठमाडौं : नेपाल विद्युत प्राधिकरणको सहायक कम्पनी चिलिमे जलविद्युत्को अगुवाइमा रसुवामा सुरु भएका तीनवटा जलविद्युत आयोजनाको निर्माण सम्पन्न भएका छन् ।
तीनवटा जलविद्युत आयोजनाहरु निर्माण सम्पन्न भई १६८ मेगावाट विद्युत् राष्ट्रिय प्रसारण प्रणालीमा जोडिएको छ । तीनवटै आयोजनाहरुबाट उत्पादित विद्युत् विद्युत् रसुवाको आमाछोदिङमो गाउँपालिका थम्बुचेतस्थित प्राधिकरणले बनाएको २२०/१३२/३३ केभी सबस्टेसनमा जोडी राष्ट्रिय प्रसारण प्रणालीमा समाहित गरिएको हो ।

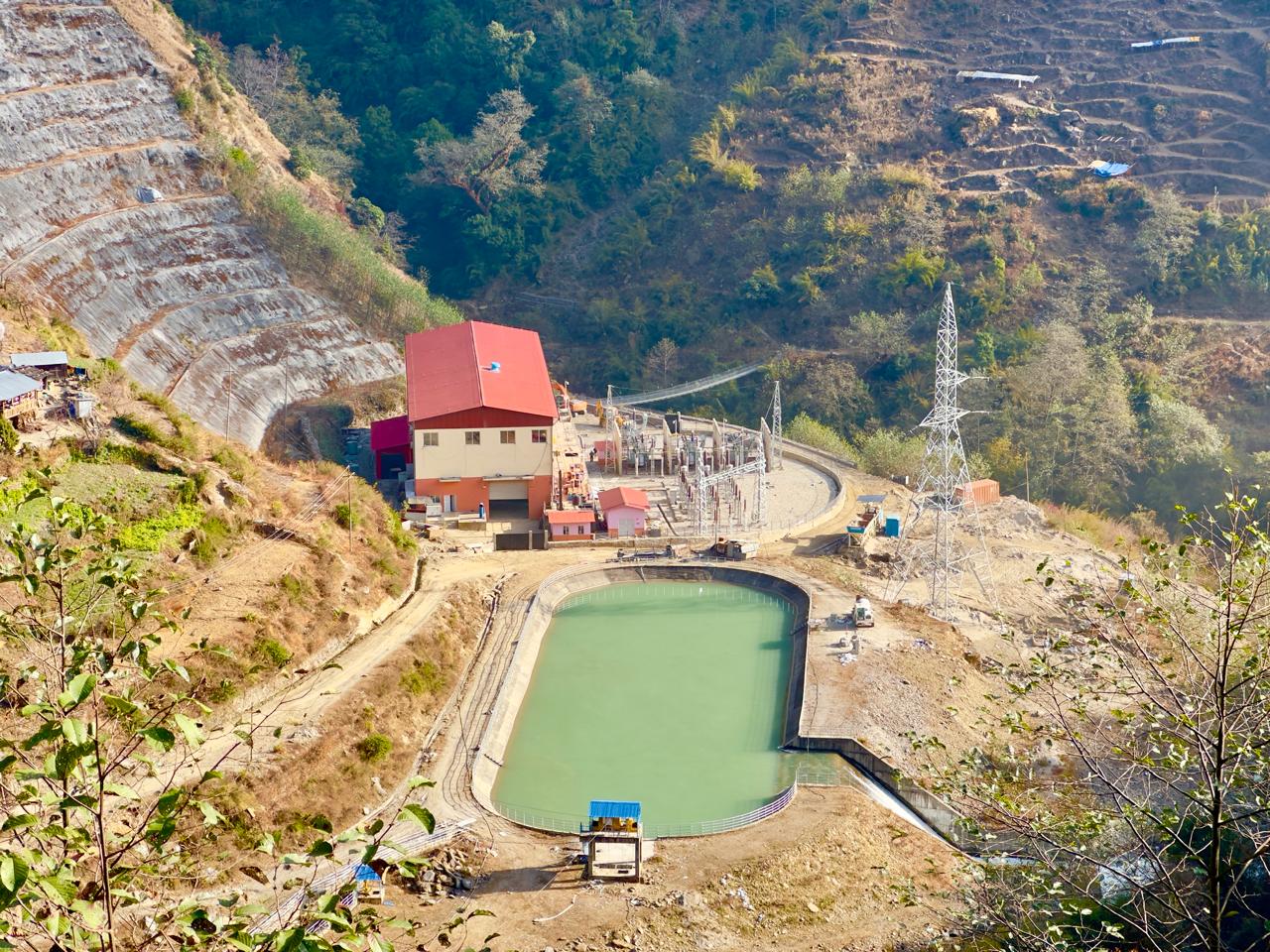

१४.८ मेगावाटको माथिल्लो साञ्जेन, ४२.५ मेगावाटको साञ्जेन र १११ मेगावाटको रसुवागढी जलविद्युत आयोजनाहरुको निर्माण सम्पन्न गरी राष्ट्रिय प्रसारण लाइनमा जोडिएका हुन् । यसमध्ये माथिल्लो साञ्जेन गत वर्षको असोजमा निर्माण सम्पन्न भई व्यवसायिक रुपमा विद्युत् उत्पादन गरी हालसम्म करिब ३० करोड रुपैयाँको विद्युत् बिक्री गरिसकेको छ । ४२.५ मेगावाटको साञ्जेन जलविद्युत आयोजनाको निर्माण सम्पन्न गरी शुक्रबारबाट राष्ट्रिय प्रसारण लाइनमा जोडी परीक्षणका रुपमा विद्युत उत्पादन सुरु गरिएको छ ।

१११ मेगावाटको रसुवागढी जलविद्युत आयोजनाको निर्माण सम्पन्न भई हाल परीक्षणका रुपमा विद्युत उत्पादन गरिरहेको छ । परीक्षण उत्पादन सफल भएपछि एवम् तोकिएका मापदण्ड पूरा गरेपछि साञ्जेन र रसुवागढीको व्यवसायिक रुपमा विद्युत् उत्पादन सुरु हुने छ । दुवै आयोजनाहरुबाट यही मंसिर महिनाभित्रमा व्यवसायिक रुपमा विद्युत् उत्पादन हुनेछ । नदी प्रवाहमा आधारित माथिल्लो साञ्जेन, साञ्जेन र रसुवागढी जलविद्युत आयोजनाहरुबाट हिउँदयाममा करिब ८० मेगावाट मात्र विद्युत उत्पादन हुन्छ ।
चिलिमे जलविद्युत कम्पनीको अनुवाइमा २७० मेगावाटका चारवटा आयोजना सुरु गरिएकामा सिन्धुपाल्चोकमा निर्माणाधीन १०२ मेगावाटको मध्यभोटेकोशीबाहेक तीनवटा आयोजनाहरु सम्पन्न भएका हुन् ।
सबै आयोजनाहरु २०७२ सालको विनाशकारी भूकम्प र त्यसपछिका पराकम्पन एवम् बाढी-पहिरोले पुर्याएको क्षति तथा अवरोध, कमजोर भौगर्भिक अवस्था, मधेश आन्दोलनका कारण निर्माण समाग्री ढुवानी र इन्धन आपूर्तिमा आएको समस्या, प्रत्येक वर्षायाममा आयोजना क्षेत्रमा आइरहे ठूलो बाढी, पहुँच मार्गमा निरन्तर गइरहने पहिरो, कोभिड-१९ को महामारी, कोभिड-१ ९पछि चीनसँगको सीमा बन्द हुँदा सामान आयातमा सिर्जित समस्यालगायतको चपेटामा परेका थिए । यसले गर्दा आयोजनाहरुको निर्माण प्रभावित भएको थियो ।
प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले विभिन्न कारणले जीर्ण बनेका चिलिमेका आयोजनाहरु निरन्तरको प्रयासपछि निर्माण सम्पन्न हुनु ठूलो उपलब्धी भएको बताए । ‘म चिलिमे कम्पनीको प्रबन्ध–सञ्चालक भएका बेला आमसर्वसाधरणको पनि लगानी रहने गरी एकसाथ चारवटै आयोजनाहरुको निर्माण अगाडि बढाइएको थियो, मुख्य रुपमा काबु बाहिरको परिस्थितिका कारण आयोजनाहरुको निर्माणमा केही समय लागेता पनि अब तीनवटा आयोजनाहरुको निर्माण सम्पन्न भई विद्युत् उत्पादन सुरु भएको छ, बढी विद्युत् माग हुने काठमाडौं उपत्यकाबाट नजिकै रहेका आयोजनाहरुले हिउँदयाममा विद्युत् प्रणालीलाई सन्तुलन र भरपर्दो बनाउन सहयोग गर्नेछन्,’, कार्यकारी निर्देशक घिसिङले भने ।
भूकम्प, नाकाबन्दी, विदेशी मुद्राको तुलनामा नेपाली मुद्राको अवमूल्यन, निर्माण अवधि लम्बिंदा ऋणको ब्याज दर तथा प्रशासनिक खर्च बढ्दा लागतमा केही वृद्धि भएको छ । माथिल्लो साञ्जेन र सञ्जेन गरी दुवै आयोजनाहरुको अनुमानित लागत निर्माण अवधिको व्याजबाहेक ७ अर्ब ३५ करोड रुपैयाँ थियो । आयोजनाको प्रवर्द्धक साञ्जेन जलविद्युत कम्पनीका प्रमुख कार्यकारी अधिकृत (सिइओ) अर्पण बहादुर सिंहले निर्माण अवधिको व्याजबाहेक आयोजनाहरुको लागत ९ अर्ब २० करोड हुने अनुमान गरिएको बताए ।

सिइओ सिंहले लागत अनुमानबमोजिम दुवै आयोजनाहरुको अनुमानित लागत प्रति मेगावाट साढे २२ करोड रुपैयाँ हुने देखिएको उल्लेख गरे । चिलिमेका चारवटै आयोजनाहरुमा कर्मचारी सञ्चय कोषले ऋण प्रवाह गरेको हो ।
कम्पनीमा चिलिमे जलविद्युत कम्पनीको ३९.३६ प्रतिशत, प्राधिकरणको १०.३६ प्रतिशत, रसुवाका स्थानीय तहको १.२८ प्रतिशत संस्थापक सेयर छ । कर्मचारी सञ्चय कोषका सञ्चयकर्ता र कम्पनीका संस्थापक संस्थाहरु (प्राधिकरण, चिलिमे र रसुवा जिल्लाका सम्बन्धित स्थानिय तह¬) का कर्मचारीहरु तथा ऋणदाता संस्था (कर्मचारी संचयकोष)का कर्मचारीहरु, आयोजना प्रभावित रसुवाबासी र सर्वसाधारणको गरी ४९ प्रतिशत साधारण सेयर छ ।
माथिल्लो साञ्जेन र साञ्जेनबाट वार्षिक रुपमा १ अर्ब ८० करोड युनिट विद्युत उत्पादन हुनेछ । माथिल्लो साञ्चेनलाई विद्युतको बढी माग हुने साँझको समय (पिक) दिउँसोको पानी जम्मा गरी ७० ७० मिनेट पूर्ण क्षमतामा चलाउन सकिन्छ ।
यसका लागि पिकिङ पोखरी निर्माण गरिएको छ । उक्त पोखरीमा पानी सञ्चय गरी साँझको समयमा थप विद्युत् उत्पादन गरी हिउँदयामका साँझको समयमा थप विद्युत् उत्पादन गरी प्रणालीलाई सन्तुलन बनाउन योगदान पुग्ने सिइओ सिंहले बताए ।
लेखकको बारेमा

प्रतिक्रिया
भर्खरै
-
जनकपुरमा मन्त्री खड्काले विद्युत्–सिँचाइ सेवाको अवस्था बुझ्दै सुधारको निर्देशन
-
सुनको भाउ तोलामा १३ सयले बढ्यो, चाँदी पनि महँगियो
-
खडेरीले प्रभावित किसानका लागि ७० लाखमा डिप बोरिङ निर्माण
-
एउटै खोलामा छ, जलविद्युत् आयोजना
-
मौसम पूर्वानुमान : वाग्मती र गण्डकीका पहाडी भेगमा भारी वर्षा हुने पूर्वानुमान
-
ठेक्का तोड्ने फाइल उठाएको र जमानत खोस्न पत्र लेखेको भन्दै ऊर्जा मन्त्री खड्काले हटाए सुनकोसी मरिनका प्रमुख
